引汉济渭黄金峡水电站首台水泵机组完成抽水试运行工作

发布日期:2026-02-04 信息来源:安装分局   作者:李斗宜 黄敏   字号:[ ]

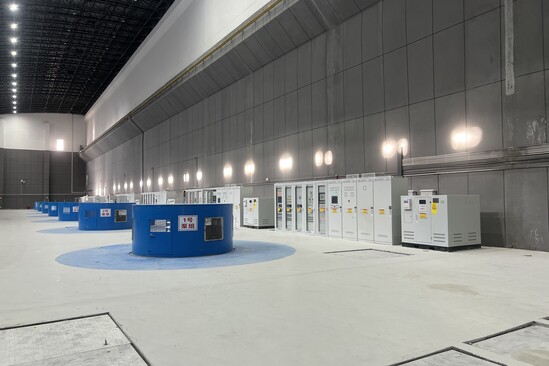

2月4日,引汉济渭黄金峡水电站首台(1号)立式水泵机组顺利完成了额定负荷抽水试运行工作。

黄金峡水电站位于陕西省汉中市洋县桑溪镇汉江干流,是引汉济渭工程的主要水源地和龙头工程。泵站共安装7台立式、单级、单吸离心泵,总装机126兆瓦,设计扬程108.5米,能够以70立方米/秒的抽水流量将汉江水抽高106.45米后送入秦岭隧洞,是目前亚洲第一高扬程大流量泵站。站址控制流域面积17950平方公里,坝前正常蓄水位450米,调节库容0.98亿立方米。

在建设过程中,项目面临诸多挑战。安装阶段,项目缺乏可参照的专项验收评定规范与导则,同时受工程体量大、交通条件不便、作业时间与工作面受限等因素制约。为克服这些难题,项目部联合设备厂家、监理、设计、业主及质量监督站驻场代表,共同编制了适应现场实际的质量标准,并获驻场质监站批复。通过科学调度人力、材料与机械,项目于2024年8月底顺利完成全部机组安装。进入调试阶段后,水泵机组控制逻辑复杂:需通过3套变频装置对7台机组实现启动、抽水、停机及变频与工频运行切换等多种模式控制。项目再次组织各方代表,参照相关规范编制专项调试试运行大纲,并邀请专家现场指导,保障了调试工作稳步推进。

下一步,项目部全体职工将继续协同各方力量,稳步推进后续机组的调试与试运行工作,确保7台水泵机组全部具备稳定投运条件,为引汉济渭工程全线顺利通水、早日发挥综合效益奠定坚实基础。
