三门峡市金卢(鸡湾)水库工程坝内引水钢管安装完成

发布日期:2026-09-03 信息来源:六分局   作者:张文华   字号:[ ]

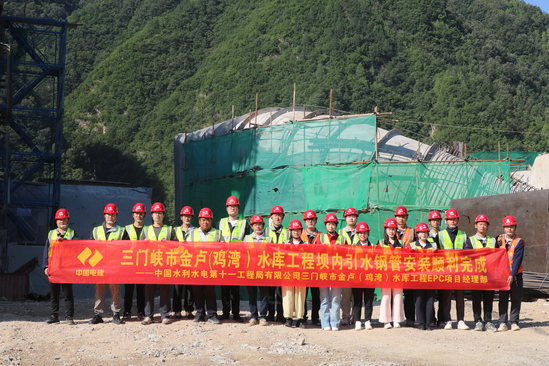

8月31日,三门峡市金卢(鸡湾)水库工程坝内引水钢管安装任务顺利完成。

作为连接大坝与电站厂房的关键通道,坝内引水钢管承担着向电站机组输送水量的重要任务。本次安装的坝内引水钢管全长66.37米、共11节,总重约212吨,焊缝一次验收合格率达100%。

坝内引水钢管安装过程中,面对作业空间受限、管节吊装精度要求高、焊接质量要求严等难点,项目部坚持目标导向,倒排工期、挂图作战,科学统筹施工组织:针对狭窄作业面制定专项吊装方案,保障大节钢管精准吊装就位;严把焊接质量关,严格执行焊接工艺规范,落实焊工持证上岗和焊缝检测全覆盖;强化安全质量管控,严格落实专人旁站监督制度,实现施工全过程安全可控、质量受控。

该节点的完成,标志着项目引水发电坝段建设取得重要阶段性进展,为后续大坝主体封顶奠定了基础。截至目前,大坝已累计完成混凝土浇筑29.91万立方米,正向着2026年底实现大坝主体工程左岸封顶目标稳步迈进。
