甘肃金塔风电项目首台风机吊装完成 |
|
|
|
|

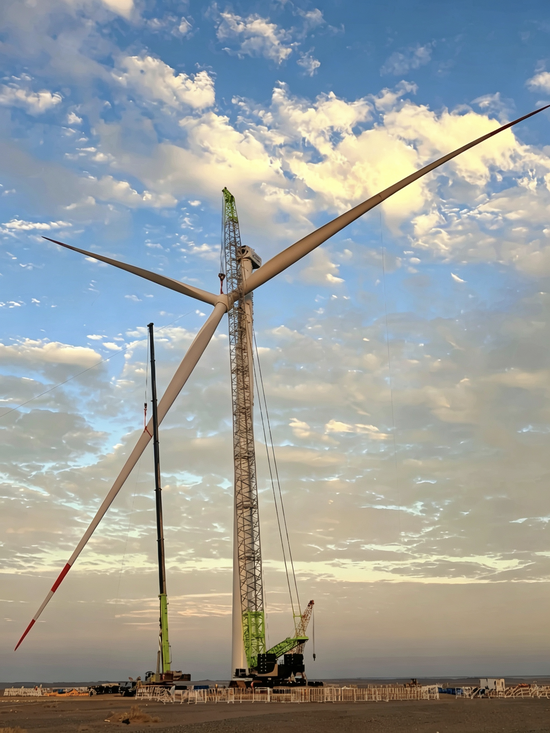

7月30日,由安装分局承建的中核汇能金塔县160万千瓦清洁能源保障项目风电标段(标段三)首台风机整机吊装圆满完成。 该项目是甘肃省第三批新能源大基地重点预备项目,是集风电、光伏、光热、储能于一体的综合性绿色能源示范工程。项目整体规划包含90万千瓦风电、70万千瓦光伏、配套电储能及熔盐储热系统。该大基地项目共划分8个施工标段,其中安装分局负责实施标段三300兆瓦风电项目建设,含36台8.35兆瓦大容量风电机组、36座风机基础、36台箱变基础、60.4公里场内集电线路及29.5公里进场与检修道路等全套配套工程,建设任务重、标准要求高、施工范围广。 面对戈壁风沙大、温差悬殊、大风突发等环境,项目部提前编制专项方案,组织专家评审与三级安全交底,并开展应急演练;严格检验1300吨和650吨主吊、130吨辅吊等设备性能,确保设备安全可靠。吊装过程中,项目团队连续监控风速,精细把控塔筒起吊、机舱就位、叶轮组装及最后叶片对接轮毂等关键工序,最终实现整机一次性精准就位。 截至目前,项目已完成28台风机基础浇筑,集电线路基础施工完成60%,整体建设有序推进。 风机吊装 |
|
|
|
| 【打印】 【关闭】 |
