河北抚宁抽水蓄能电站1号引水系统上斜井压力钢管安装完成

发布日期:2026-10-21 信息来源:安装分局   作者:孙瑶瑶   字号:[ 大 中 小 ]

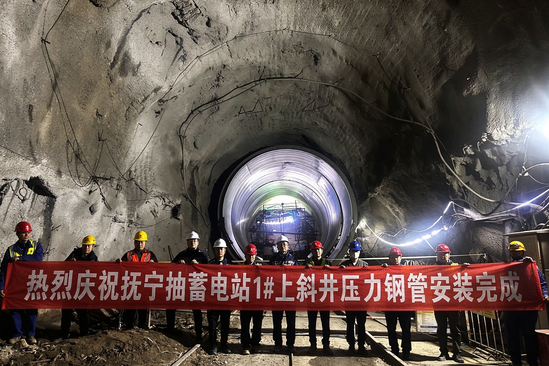

10月20日,河北抚宁抽水蓄能电站1号引水系统上斜井最后一节压力钢管顺利溜放、精准组对并通过验收,标志着该部分钢管安装工作全部完成。

1号引水系统上斜井是该电站输水线路的控制性工程,压力钢管内径6.4米,最大厚板38毫米,单节最重达38吨,共计115节,总重量1403吨,总长度285.72米。施工过程中,项目部科学统筹资源,优化专项施工方案,细化斜井溜放、限位制动、组对焊接、无损检测等全流程管控措施。针对大坡度受限空间作业、多工序交叉干扰等难点,项目部严格落实班前安全教育、安全技术交底,对吊装、溜放进行全过程监护,紧盯管口错边、圆度、轴线偏差等关键指标,严把焊接质量与无损检测关口,实现安全、质量、进度同步受控。

截至目前,项目累计完成压力钢管制作1.6万吨,安装7668吨,1号引水系统上下斜井已全部完成,2号引水系统各部位压力钢管安装工作正在稳步推进。
