甘肃金塔风电项目全部风机基础浇筑圆满完成 |
|
|
|
|

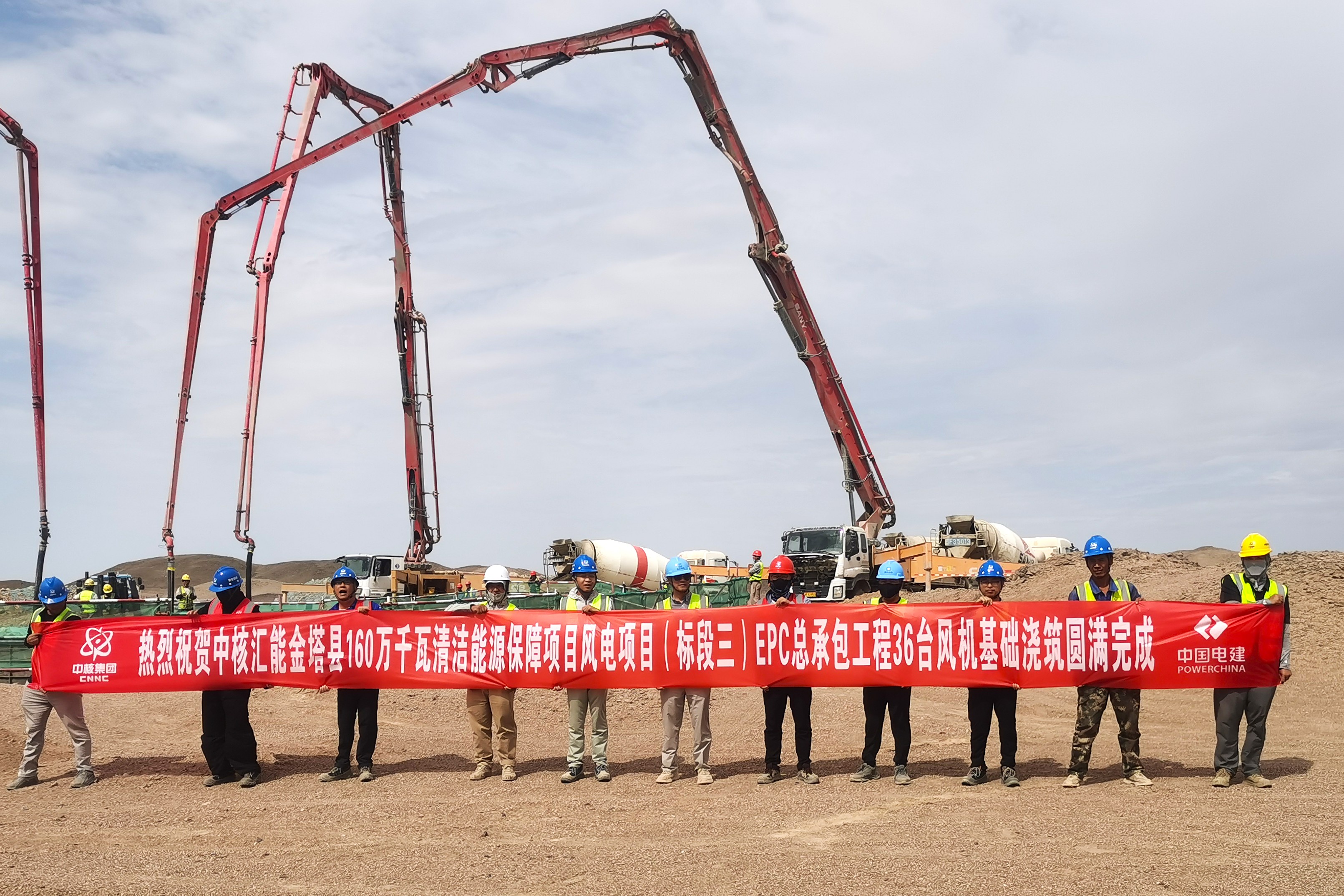

8月21日,随着108号风机基础浇筑作业收尾,甘肃金塔风电项目36台风机基础浇筑施工圆满完成。 金塔风电项目位于河西走廊风能富集地带,风能资源储量充沛、品质优异,是区域新能源产业发展的核心阵地。本次完工的36台风机基础工程,单台风机基础直径24.2米,高度4.6米,混凝土浇筑量969.5立方米,钢筋用量79.39吨,工程体量庞大、施工标准严格。为适配戈壁冬季高寒、大风、强风化等特殊地质气候条件,整套基础采用C40(F150)钢筋抗冻混凝土拓展式基础,经过分层浇筑成型,承载能力强、抗倾覆性能优异。 自首台风机基础浇筑以来,项目部面对戈壁风沙大、昼夜温差悬殊、施工点位分散、浇筑工艺要求高等多重挑战,科学统筹施工计划,优化工艺方案,严格落实标准化流程,对原材料检验、配比调试、钢筋绑扎、模板安装、浇筑振捣、养护保温等环节实施闭环管控,有效攻克了混凝土防开裂等技术难点。项目高峰期并行投入3个工作面,实现埋管安装、锚栓组立、钢筋绑扎、模板安装多工序交叉作业,历时115天顺利完成全部基础浇筑任务。 截至目前,项目已完成24基风机基础土方回填,集电线路工程完成80%,杆塔组立施工完成20%,整体施工进度、质量和安全受控。 |
|
|
|
