当前位置:
首页
> 资讯中心 > 国内工程

河南九峰山抽水蓄能电站工程进入压力钢管安装阶段

发布日期:2026-08-24 信息来源:安装分局   作者:宋刚 张署平   字号:[ ]

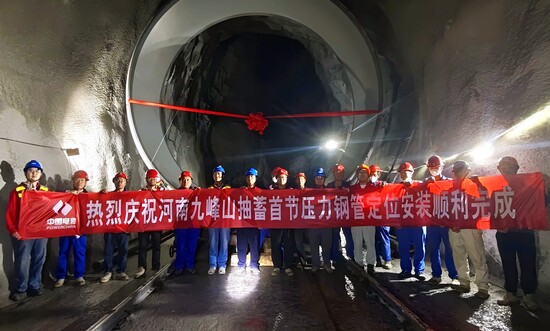

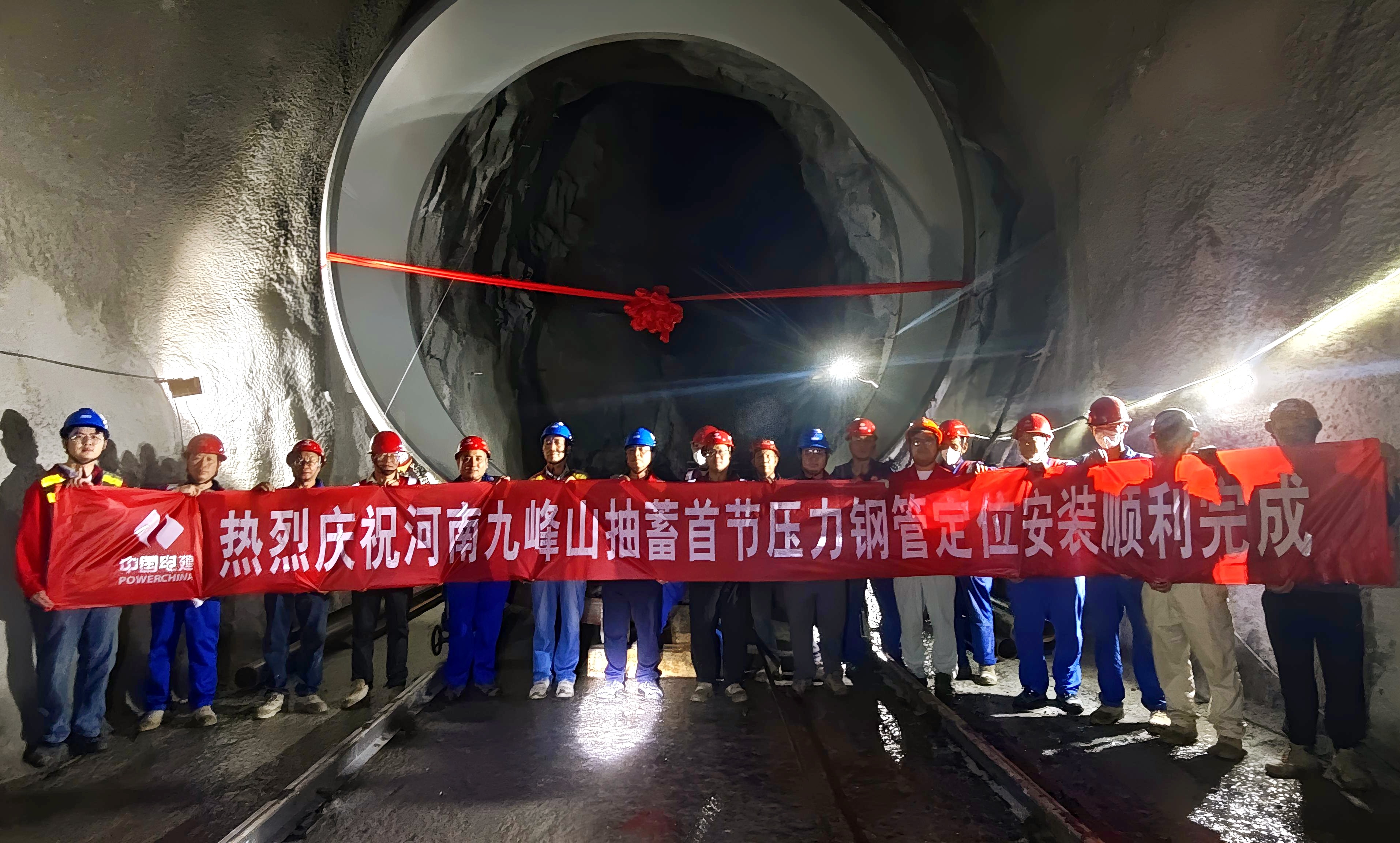

8月23日,河南九峰山抽水蓄能电站工程引水系统斜井段首节压力钢管精准吊装就位,标志着工程正式进入压力钢管安装阶段。

引水系统作为连接上水库与发电机组、输送巨大水能的“主动脉”,其施工质量直接关系到电站未来的安全、稳定与高效运行。本次安装的首节压力钢管位于引水系统坡度较陡的上斜段下弯起始节,是全线受力最复杂、倒运要求最高的关键部位之一。该节压力钢管直径6米,板厚40毫米,重18.16吨,需在8.75度陡度、长达168米的中平洞中精准运输安装。

面对洞内作业空间狭小、光线不足、定位精度高等挑战,项目部高度重视、周密筹备,自研运输台车开展全流程模拟运输试验,反复优化吊装方案,运用全站仪精准定位,确保钢管中心、高程和倾角完全符合设计要求。吊装前,项目对大型折臂吊及吊索具进行了全面检查和测试,吊装过程中全程专人监护、统一指挥,最终实现“一次性吊装、一次性就位、一次性达标”。

截至目前,项目已完成压力钢管制作1.6万吨,安装18.16吨。压力钢管制作及引水、尾水压力钢管安装分部工程正在有序进行。






【打印】 【关闭】
