河北抚宁抽水蓄能电站项目引水系统下斜段首节压力钢管安装完成

发布日期:2025-09-18 信息来源:安装分局   作者:孙瑶瑶   字号:[ ]

9月15日,河北抚宁抽水蓄能电站引水系统斜井段首节压力钢管成功安装就位,标志着该电站正式转入斜井段压力钢管核心安装的关键阶段。

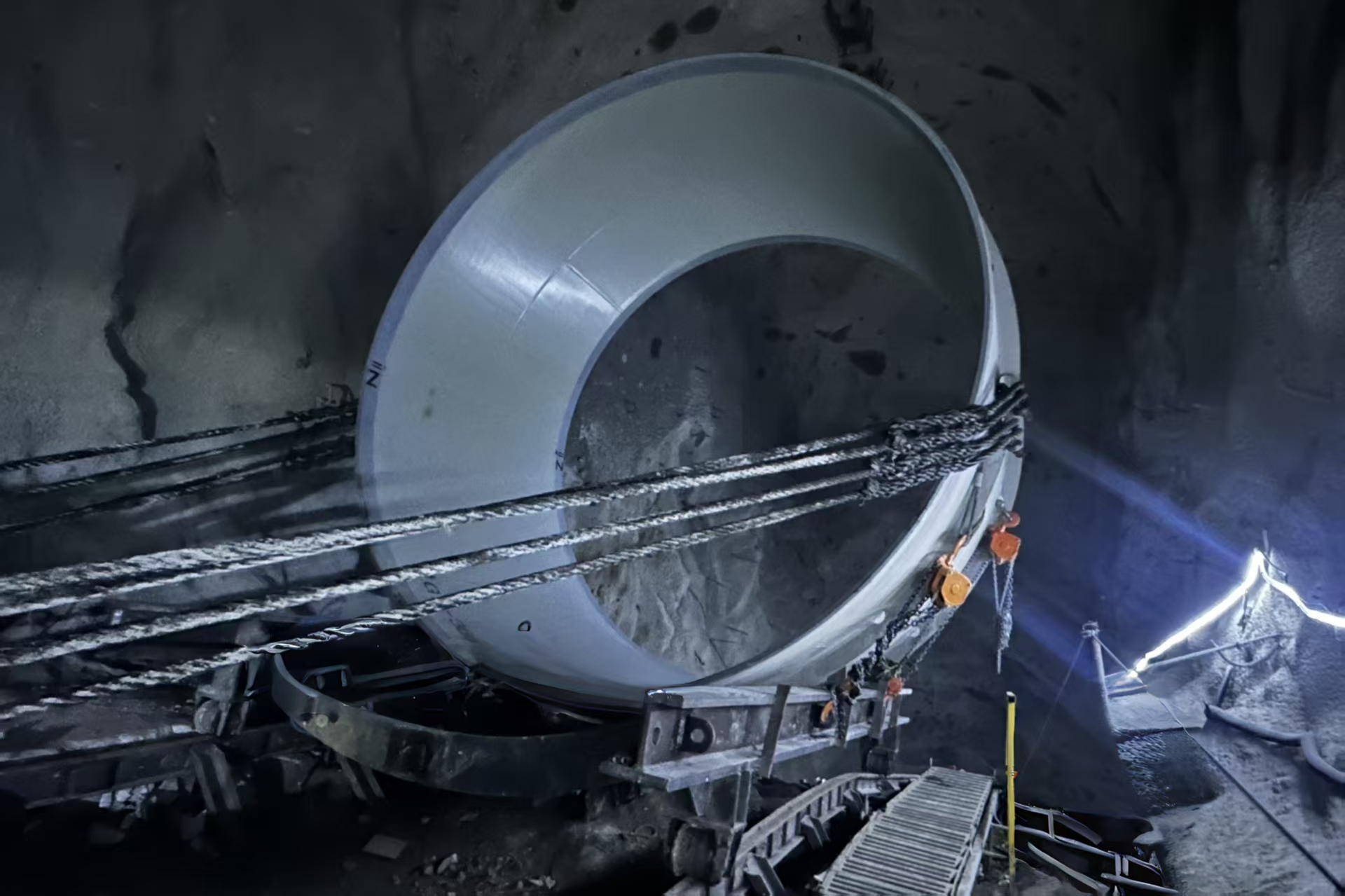

河北抚宁抽水蓄能电站总装机容量1200兆瓦,其中引水系统作为连接上水库与发电机组、输送巨大水能的“主动脉”,其施工质量直接关系到电站未来的安全、稳定与高效运行。本次安装的首节压力钢管位于引水系统坡度极陡的下斜段起始端,是全线承压最高、受力最复杂、倒运要求最高的关键部位之一。该节压力钢管直径4.8米,板厚46毫米,重达17.256吨,需在55度陡坡、长达300米的斜井中进行精准溜放安装。

面对洞内空间狭小、定位精度严、洞内运输环境复杂等挑战,项目部高度重视、周密筹备,通过自制导向轮开展全流程遛放试验,并运用全站仪精准定位,确保钢管中心、高程和倾角完全符合设计要求。同时,项目部还制定了详细的安全应急预案,对大型缆机及吊索具进行了全面检查和测试。吊装过程实行全程专人监护、统一指挥,作业人员克服坡度大、潮湿、光线不足等困难,最终实现“一次性吊装、一次性就位、一次性达标”。

下一步,项目部将继续发扬“自强不息,勇于超越”的企业精神,稳扎稳打,确保后续施工优质、安全、高效推进,力争早日实现电站投产发电目标。
