杭州S304省道电力廊道工程盾构项目成功实现双节点目标 |
|
|
|

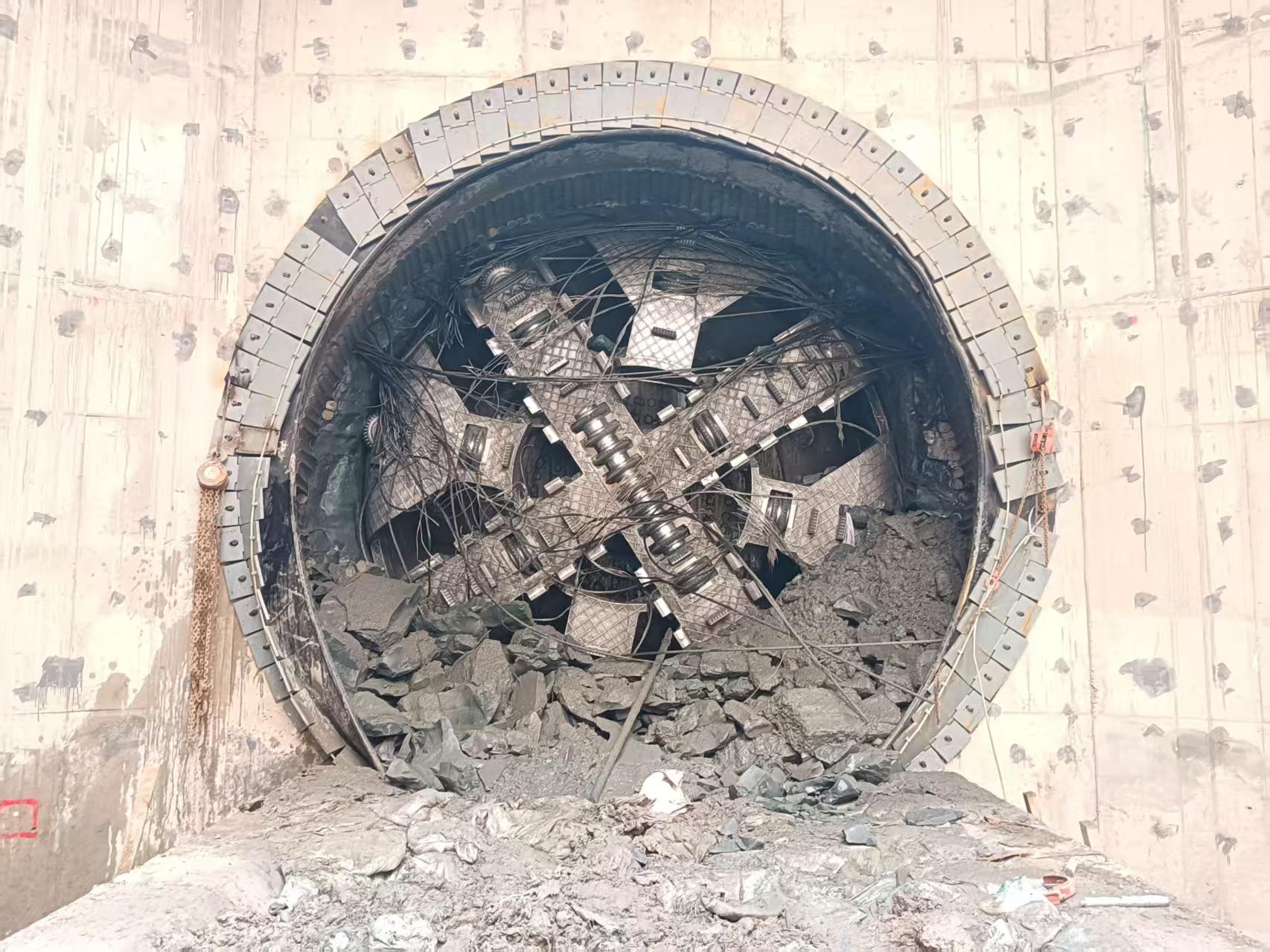

近日,杭州S304省道电力廊道工程盾构项目成功实现双节点目标——2标首台盾构“奋进号”顺利始发,5标D16-M5区间盾构精准完成贯通。 9月1日上午,杭州S304省道电力廊道工程盾构项目2标S5-S5A区间“奋进号”盾构机顺利始发,该标段正式进入盾构掘进施工阶段。盾构机在区间始发段需浅覆土下穿110米的禾丰港河流,对施工精度和安全控制有极高要求。为确保盾构顺利始发,项目部针对小工作井分体始发以及区间复杂地层条件影响,对施工方案及各项参数进行精心优化,同时在组装调试阶段,组织专业技术人员对盾构设备进行了全面检查,保障盾构机稳定可靠运行。 9月3日上午,该项目5标D16-M5工作井区间实现精准贯通。D16-M5工作井区间长752米。盾构掘进期间,项目部先后克服浅覆土与上软下硬复杂工况下穿河流、长达300米左右的硬岩段复杂地层、多个250米的小转弯半径、工作井临近河道等高风险难题,同时还解决了VSM工法井高强混凝土盾构接收洞门切割的难题,确保了盾构机保持平稳高效掘进,并以单班掘进10环的优异成绩刷新了项目掘进记录,实现“零事故、零偏差”精准贯通目标。 在下一步建设中,项目部将继续以高标准、严要求稳步推进盾构施工,保障工程质量安全,以优质履约进一步拓展杭州市场,为公司高质量发展贡献力量。 2标S5-S5A区间盾构机 盾构始发前安全技术交底 区间盾构顺利始发 5标D16-M5区间贯通 |
|
|
