莱索托波利哈利输水隧洞建设项目下引水洞洞内衬砌完成 |
|
|
|

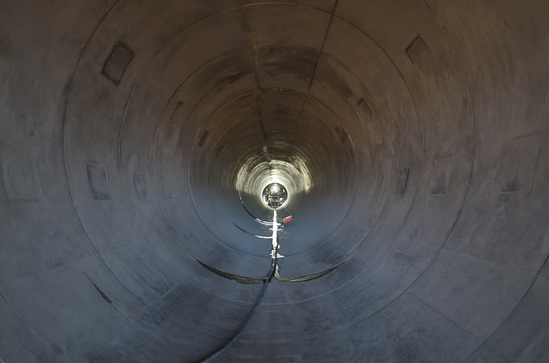

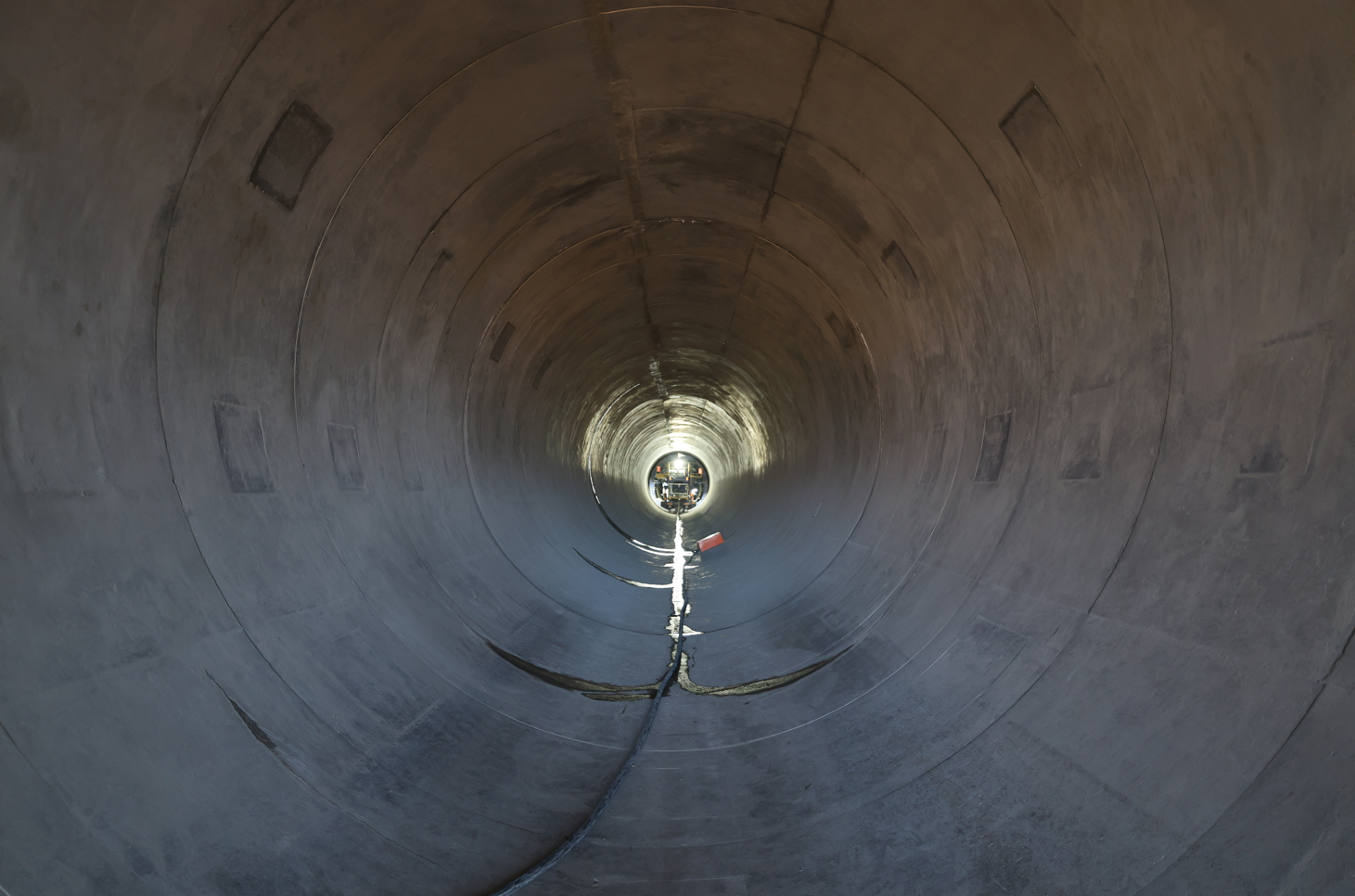

近日,莱索托波利哈利输水隧洞建设项目下引水洞洞内衬砌工作顺利完成,为后续闸门井具备挡水条件筑牢坚实基础。 该项目下引水洞总长370米,洞内共划分39个仓段,累计混凝土浇筑总量达3600立方米。针对下进水口衬砌与闸门井开挖、连接洞钻爆作业存在交叉施工的实际情况,项目强化安全技术交底,优化施工组织设计,实现各作业面有序衔接。为进一步保障浇筑高效推进,项目持续细化安全技术交底,不断优化设计方案、改进施工工艺,顺利将单仓浇筑周期由7天压缩至3天,单次浇筑时长从10小时缩短至5小时。过程中,项目对全仓段混凝土浇筑过程实施全程监控,针对隧洞衬砌的强度、平整度等关键指标开展系统性检测,确保工程实体质量全面达标。 目前,莱索托波利哈利输水隧洞建设项目进口TBM组装即将开始,各项工作稳步开展。 完成衬砌的下引水洞 |
|
|
