【落实”双聚焦“】压力钢管加劲环制作“精”字诀

发布日期:2026-09-02 信息来源:安装分局   作者:张署平   字号:[ ]

在河南九峰山抽水蓄能电站压力钢管制安工程中,加劲环作为钢管的“筋骨”,其制作质量直接关系电站的寿命与安全。然而,传统加劲环施工长期面临着效率低、质量与成本难平衡的痛点,8片/圈的分片模式、108道封口焊、依赖人工的单枪焊接……每一道工序都制约着进度与成本管控。项目部立足问题导向,聚焦加劲环分片与焊缝优化、冷弯成型环节、焊接三大关键点,逐一攻坚突破,实现提质、增效、降本多重提升。

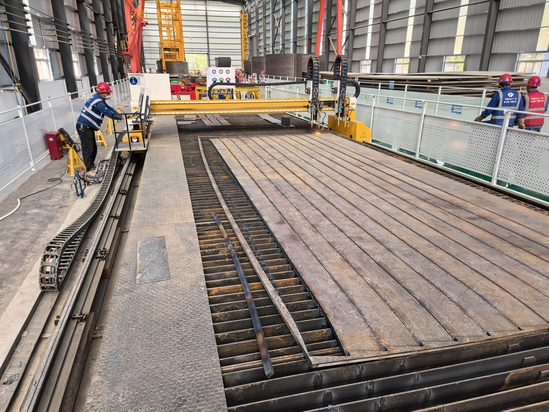

分片优化,化繁为简。传统加劲环制作采用8片/圈的分片模式,每圈需要完成108道封口焊接,切割长度达118米。工序繁琐、焊口众多,不仅拖慢了进度,也增加了质量控制的难度。项目部组织技术骨干反复论证,在保证加劲环质量的前提下,大胆将分片数量从8片优化为3片。这一改变带来的是连锁反应:切割长度从118米缩减至63米,每圈封口焊由108道减少至36道。分片减少后,拼装累计误差得到有效控制,加劲环圆度偏差显著降低。看似简单的数字变化背后,是数十次方案比选、现场放样和样件试制的积累,是对每一道尺寸和每一处焊缝的反复推敲。这道“减法”,减掉的是不必要的工序和焊口,增加的是精度和效率。

冷弯革新,以“弯”代“拼”。传统加劲环制作多采用火焰切割拼接工艺,高温加热易对母材造成损伤,且拼接工序多、耗时长。项目部引入型钢弯曲机,实现加劲环冷弯一次成型。钢板在常温下经过多道渐进式弯曲,直接形成所需弧形,不再需要切割下料和拼接组对。这一改变从根本上避免了高温对材质内部组织的影响,同时减少了切割、打磨、组对等中间工序。成型后的加劲环与钢管轴线同轴度偏差控制在2毫米以内,弧度平滑、尺寸精准,为后续焊接和整体组装奠定了良好基础。一道“革新”,革掉的是高温损伤的隐患和繁复的中间环节,换来的是品质的稳定和流程的简洁。

焊接升级,多头同步。焊接是加劲环制作中最耗时的工序。传统单枪焊接作业模式下,6道角焊缝需要依次完成,不仅效率低,而且各道焊缝的间隔时间长,层间温度不易控制。项目部结合现场实际,联合厂家对焊机进行创新改造,由原先的单头焊枪升级为6头焊枪,实现6道角焊缝同步焊接,单节加劲环焊接时间由原来的4小时缩短至2小时,效率提升100%。多枪同时施焊还减少了焊接变形,焊缝均匀美观。此外,项目部还搭建了液氧、液碳集中供气站,配套汽化器与智能监测装置,实现多工位稳压供气,彻底告别了气瓶频繁更换、供气不稳定的老问题,为焊接质量提供了可靠保障。一次“升级”,升的是装备和效率,降的是工时和变形风险。

三环相扣,成效实实在在:加劲环日均产量从1.5节提升至3.2节,效率提升113%;加劲环制作焊接节约成本可观,工期缩短3.5个月,焊缝合格率稳定在高位。安装分局九峰山项目部把“精”字贯穿始终,在压力钢管制安这条专业赛道上,把“真功夫”下足、把“细功夫”做透,让技术优化转化为实实在在的效益。
