丝路迎长风 戈壁涌绿电——写在新疆哈密嘉汇20万千瓦风电项目全容量并网之际

发布日期:2026-08-05 信息来源:五分局   作者:苏嘉琦   字号:[ ]

东疆戈壁广袤无垠,丝路古道长风不息。

近日,随着最后一台风机的调试、并网工作顺利完成,新疆哈密嘉汇新能源一期20万千瓦风电项目圆满实现全容量并网目标,为完善新疆清洁能源体系注入强劲动能,也为水电十一局拓展西北地区新能源建设版图再立标杆。

在工程建设中,哈密嘉汇项目这支平均年龄30岁左右的年轻团队,无惧严寒酷暑、风沙肆虐,深入践行“双聚焦”战略,高标准完成基础浇筑、整机吊装、电气安装、并网调试等施工任务,以严格的管控筑牢施工品质,以党建引领凝聚攻坚合力,在苍茫戈壁之上,书写了绿色能源建设的实干答卷。

鏖战戈壁:四百余天的奋力攻坚

戈壁无垠风沙烈,荒原筑梦步履坚。

哈密嘉汇新能源一期20万千瓦风电项目位于新疆哈密市巴里坤哈萨克自治县,辽阔的戈壁滩风能资源富集,却也因极端气候成为人迹罕至的禁区——夏季烈日炙烤,温度可达40摄氏度;冬季寒风如刀,最低气温跌破零下35摄氏度。全年大风频发,昼夜温差超20摄氏度。酷暑、严寒、沙尘暴等极端气候变化以及复杂地形的叠加,给项目建设带来重重考验。

风机基础浇筑是保障机组长久稳定运行的关键根基。项目单个风机基础直径25米、混凝土方量980立方米,需一次性连续浇筑成型。“昼夜温差大,浇筑养护就像跟老天爷抢时间。”项目经理孙乾龙迅速组织技术攻坚小组,优化施工工艺,采用分层连续浇筑技术,在基础内部预埋智能测温设备,实现24小时全天候温控监测。夜间及时覆盖保温膜、棉被进行多层防护,严格把控混凝土内外温差,杜绝温差开裂问题。夜幕降临,项目质量员贺振飞仍坚守在现场,逐点排查保温覆盖情况,紧盯每一处施工细节,全力确保基础浇筑质量。

风机吊装是项目施工的核心重难点。项目所在区域阵风最高时速超过30米/秒,而塔筒、机舱吊装要求风速不高于9.8米/秒,叶片高空对接更是需控制在6米/秒以下。“必须精准把握施工窗口期。”现场负责人王泽垄语气坚定。为此,项目部搭建全域智能气象监测网络,高精度预测系统与现场风速仪实时联动,抢抓短暂无风窗口期攻坚作业。同时,编制专项吊装安全方案,划分网格化责任区域,依托高清监控、无人机巡航构建智慧安防体系,对高空作业、大件吊装等高危工序实施24小时动态监管,全过程排查安全隐患,筑牢安全生产防线。

“每一场硬仗都是成长的勋章。”回望来路,孙乾龙不禁感慨。四百余个日夜精益求精、严管严控,项目顺利实现“零事故”目标,以专业与担当,交出了安全、优质、高效的履约答卷。

环环相扣:从一台风机到一座电场

从一台到一座,连接的不只是设备,更是责任的闭环。

风机吊装完成后,项目部随即转入并网前攻坚阶段。定子、转子等电气设备安装、全站线缆敷设、升压站建设收尾——每一项工作环环相扣。整片风场点多、线长、面广,20台风机、110千伏升压站、220千伏汇集站,以及数十公里集电线路,任何一个微小的数据偏差、一处设备隐患,都可能影响整体并网进度。

为保障并网工作无缝衔接,项目部建立多方协同联动机制,召开专项进度推进会,梳理工作完成情况,进行日复盘、日部署、日落实,精准统筹人、材、机配置,将各项任务细化到日、责任落实到人。

戈壁盛夏热浪蒸腾,地表持续高温炙烤,加之20座风机点位分散、作业战线绵长,现场施工难度大幅攀升。面对复杂作业条件,全体技术人员严守标准化施工流程,有条不紊推进各项工序。需要每天往返于不同点位的技术员周鑫对此深有感触:“我们在现场对照方案稳步施工,有效避免了出现工序冲突、返工整改的情况,也大大减轻现场人员的负担。”

调试之功在毫厘。电气联调联试是保障电力稳定输送的核心环节。升压站作为电能汇集、转换的“心脏”,站内预制舱、主变压器、无功补偿装置等数十类电气设备需要完成上千项参数调试。“各项参数必须逐项核验、全程闭环管控,一定要保障并网万无一失,绝不留任何隐患。”项目总工程师李力在现场叮嘱道。项目部联合电网运维单位、设备厂家组建联合调试小组,实行分区管控、逐项调试,有序开展电气一次、电气二次、设备耐压等全套专项试验,覆盖站内所有电气设备。全站防雷接地、电气交接试验等关键部位全部验收合格。工程项目顺利通过电力工程质量监督、国家电网各项专项验收,所有并网前置审批手续齐备合规,为全容量并网发电扫清了全部障碍。

回望项目施工全过程,每一个节点都标注着奋斗的刻度:2025年5月25日,首台风机基础浇筑完成;7月14日,风机基础浇筑全部完成;12月18日,首台风机成功吊装。2026年1月26日,升压站主变压器全部就位;2月2日,20台风机全部吊装完成;5月29日,220千伏及110千伏升压站站内建设施工完成。

当最后一台风机迎风转动,热烈的欢呼声打破戈壁滩上的沉寂。所有的坚守,在这一刻都有了答案。

党旗飘扬:施工一线的红色引擎

汗洒戈壁、心聚一线,信念的力量穿透风沙。

项目党支部紧扣施工重难点,深入开展“党员领跑工程”活动。党员干部充分发挥先锋模范作用,下沉一线靠前统筹,结合现场情况科学优化施工方案、解决施工难点,最终较计划工期提前58天完成全部风机基础浇筑任务,顺利完成既定目标,节约了施工成本。此外,在风机吊装、并网调试等关键环节,项目党支部第一时间设立党员突击队、划定党员责任区,让党员骨干在各关键部位亮身份、当先锋、作表率,以“头雁效应”激发全员攻坚斗志。

越是急难险重,越见党员本色。在零下30摄氏度的极寒天气下,13号机位轮毂吊装准备工作遭遇阻滞,现场吊车因低温无法正常启动。物资设备负责人王龙剑作为党员突击队的一员,第一时间赶赴现场,顶着刺骨寒风,现场指挥班组启用暖风机加热设备、核查燃油标号,反复检查油管、接口等关键部位,直至吊车平稳启动,吊装作业顺利推进。正是这份“关键时刻顶得上”的担当,把项目团队拧成了一股绳。

前方攻坚克难,后方温情如炬。项目党支部坚持暖心保障紧跟施工节奏,让组织关怀覆盖项目建设全过程。施工高峰时期,现场人员近80人,后勤保障压力骤增。党支部牵头优化保障方案、增配服务力量,全方位筑牢一线攻坚后盾。

“天气再冷,也要让兄弟们吃上一碗热乎饭,暖身又暖心!”项目厨师白云鹏带领食堂工作人员每天天不亮就开始筹备,精心搭配菜品、用心烹饪,专门配备了专用保温箱和分餐盒,随餐搭配新鲜水果,并安排专人专车及时送往现场各个作业面。每逢传统节日,食堂总会贴心地准备好饺子、腊八粥等应节食材,让坚守戈壁的建设者感受家的温暖。

寒暑交替,关怀如一。这份守护四季从不间断,盛夏时节常备防暑药品和饮品,科学调整户外作业节奏,规避高温时段;入冬前棉衣棉鞋早早发放到每一位职工手中,值班室内取暖设备、应急药品一应俱全,驱寒姜茶随取随用。精细化、有温度的后勤保障,有效缓解了一线作业压力,让项目团队安心扎根、聚力攻坚。

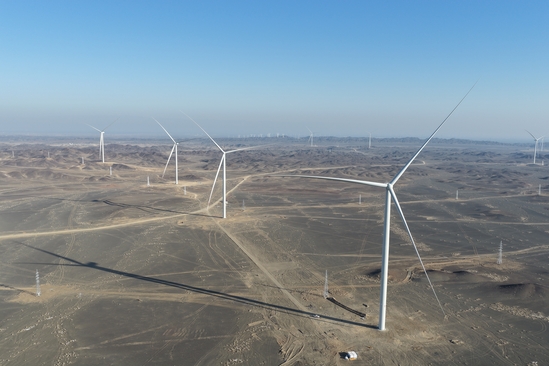

曾经,风卷砂砾,荒原寂寥;如今,风机列阵,绿电奔流。20台白色风机矗立在古丝路北道,如现代的戍边者,收集着穿越时空的风,化为照亮未来的能量。项目全面投运每年可为电网提供约6.4亿千瓦时清洁电能,能够满足约32万户家庭的年用电需求,节约标准煤约19.32万吨,减排二氧化碳约52.59万吨,为守护生态环境、优化能源结构、推动地方绿色发展注入强劲动能。

风起戈壁,绿向远方。这源源不断的绿色动能,将如新时代的“丝路驼铃”,穿越苍茫戈壁,点亮万家灯火。
