沙特拉比格II燃气电站扩建项目首台燃气轮机及发电机圆满吊装就位

发布日期:2025-10-29 信息来源:海外事业部   作者:石继翔   字号:[ ]

近日,由我公司承建的沙特拉比格II燃气电站项目Block20区域迎来关键节点——首台燃气轮机(GT#23)顺利吊装就位,与其配套的首台燃气轮机发电机(GTG#23)也精准落座,标志着项目正式进入主机安装阶段。

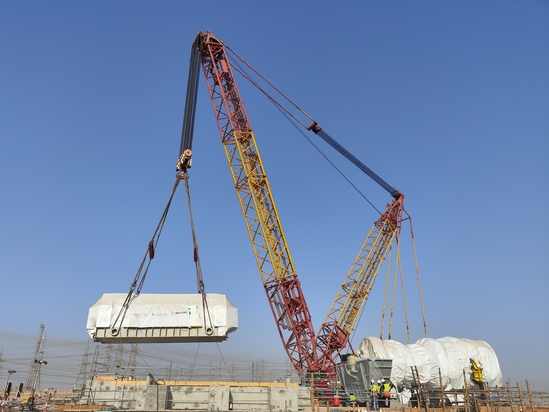

本次吊装的燃机长11米、宽4.7米、高4.6米,吊装重量约190吨;其配套发电机长13米、宽4米、高4米,吊装重量约330吨。为了顺利吊装,项目部聘用了专业吊装公司,采用600t履带吊进行吊装。面对复杂的现场条件和严格的国际标准,项目团队充分总结前期经验,组织多轮吊装方案论证,针对现场风速监测、设备重心校核及起重机协同作业等关键环节制定专项技术措施。

吊装过程中,全体作业人员严格遵循流程规范,安全人员全程旁站监督,确保每一步操作精准可控,实现吊装全程“零偏差、零隐患”。随着燃机与发电机相继平稳落座于预设基础,现场响起热烈掌声。此次大件设备顺利吊装,为后续机组总装与按期投产奠定了坚实基础,也彰显了我公司在能源工程建设领域的专业能力。

该项目总装机容量为2400兆瓦,计划于2029年5月1日全面投入商业运行。该电站的建成将显著提升沙特当地清洁能源供给能力,对推动“沙特2030愿景”能源转型战略具有重要现实意义。
